Все о транспорте

Прогнозная оценка эффективности различных вариантов погрузочно-транспортных модулей

Материалы » Моделирование рабочих процессов погрузочно-транспортных модулей с учетом случайного характера внешних воздействий » Прогнозная оценка эффективности различных вариантов погрузочно-транспортных модулей

Страница 13

4.3. Гранулометрический состав штабеля

По горизонтали: i – разряды крупности горной массы

По вертикали: j – циклы черпания

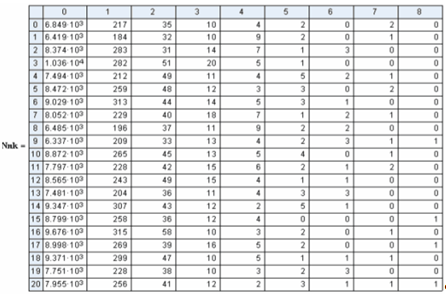

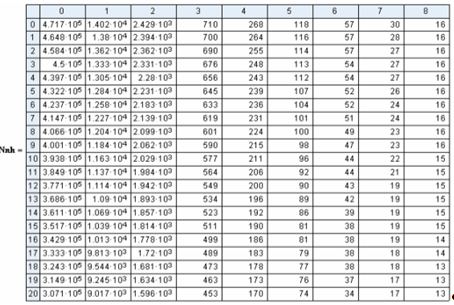

4.4. Число кусков i-й фракции, попавших в объём ковша в результате j-го цикла отбора материала (Nnkij)

По горизонтали: i – разряды крупности горной массы

По вертикали: j – циклы черпания

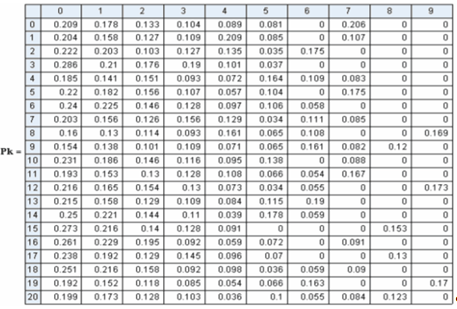

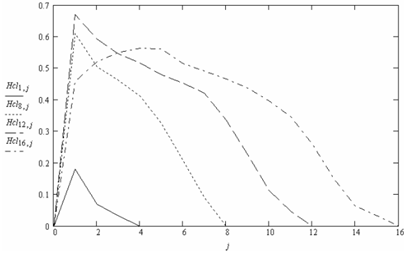

4.5. Долевое содержание i-й фракции в ковше по объёму после j-го цикла отбора материала из штабеля

По горизонтали: i – разряды крупности горной массы

По вертикали: j – циклы черпания

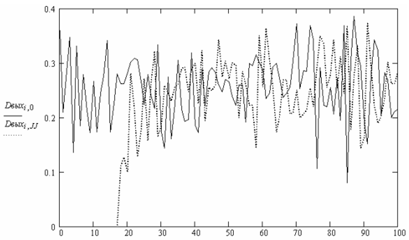

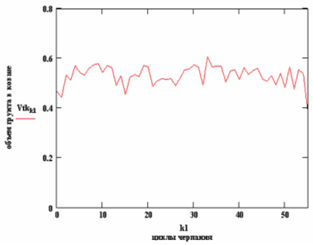

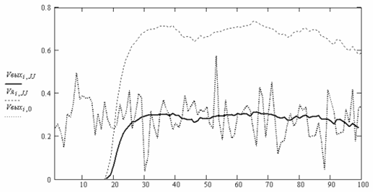

4.6. Изменение объёма горной массы в ковше

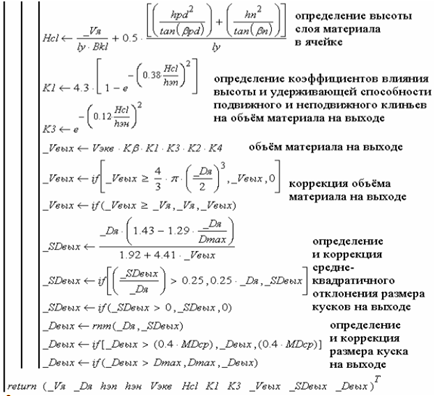

4.7. Изменение объёма горной массы перед кромкой ковша

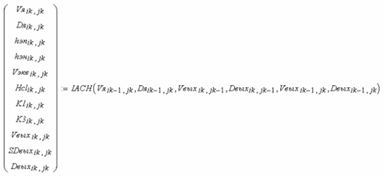

4.8. Изменение диаметра куска горной массы перед кромкой ковша

Приложение 2

Размещено на Allbest.ru

Страницы: 8 9 10 11 12 13
