Все о транспорте


Увеличение радиуса кривой

Страница 1

Радиусы кривых необходимо увеличивать для обеспечения более высоких скоростей движения поездов.

Расчёты по увеличению радиуса кривой производятся в следующем порядке. На основании исходных данных строится расчётная схема, которая представлена на рисунке 6.4.

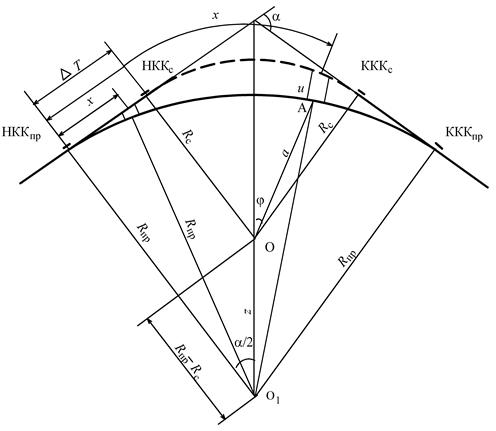

Рисунок 6.4 – Расчетная схема

В соответствии с расчётной схемой определяются: длина проектируемой кривой (Кпр), тангенс проектируемой кривой (Тпр), разность тангенсов (DТ), изменение длины линии(DL), неправильный пикет и пикетажное положение проектируемой кривой, а также нормали (n), т.е. смещение оси существующего пути.

Указанные элементы определяются на основании формул:

- длина проектируемой кривой

Кпр = Rпрaрад; (6.32)

– тангенс проектируемой кривой

Тпр = Rпрtg(a/2); (6.33)

– разность тангенсов

DТ = Тпр – Тс; (6.34)

– изменение длины линии

DL = 2DТ + Кс – Кпр; (6.35)

– неправильный пикет

100 – DL; (6.36)

– начало и конец проектируемой круговой линии

ПК НККпр = ПК НККс – DТ; (6.37)

ПК КККпр = ПК КККс + DТ, (6.38)

где aрад – угол поворота кривой в радианной мере.

Для определения нормалей по первому способу, т.е. с построением угловой диаграммы, строится профильная схема и совмещенная угловая диаграмма (рисунок 6.5).

В соответствии с рисунком 6.5 определение нормалей в характерных точках (на каждой “двадцатке”) производится по формулам:

– на участке от НККпр до НККс

n = х2/ (2Rпр); (6.39)

– на участке от НККс до КККс

n = х2/ (2Rпр) – (х – DТ)2/ (2Rс); (6.40)

– на участке от КККс до КККпр

n = х2/ (2Rпр) – К2с /(2Rс) – (х – DТ – Кс) aрад , (6.41)

где х – расстояние от начала круговой кривой проектируемой (НККпр ) до рассматриваемого сечения.

Исходными данными для расчёта являются: угол поворота, радиус, пикет начала существующей круговой кривой и радиус проектируемой кривой.

В качестве примера приводим расчёт увеличения радиуса кривой с 650 м до 800 м.

Исходные данные

Угол поворота – 31° 23';

радиус существующей кривой – 650 м;

начало существующей круговой кривой – 430+50;

радиус проектируемой кривой – 800 м;

длина существующей кривой – 356,03 м;

конец существующей круговой кривой – 434 + 06,03.

По формулам (6,32 – 6,38) определяем элементы проектируемой круговой кривой, величину неправильного пикета и положение кривой в пикетаже:

Кпр = Rпрaрад= 800∙0,547742 =438,19 м;

Тпр = Rпрtg(a/2)= 800∙0,280930 = 224,74 м;

DТ = Тпр – Тс= 224,74 – 182,60 = 42,14 м;

DL = 2DТ + Кс – Кпр= 2∙ 42,14 + 356,03 – 438,19 = 2,12 м.

Неправильный пикет – 97,88 м;

_НККс ПК 430 +50,00

DТ 42,14

НККпр ПК 430 +07,86

+КККс ПК 434 + 06,03

DТ 42,14

КККпр ПК 434 + 48,17

Подсчет нормалей произведем в табличной форме – таблица 6.3.

Профильная схема и совмещенная угловая диаграмма представлена на рисунке 6.5

Т а б л и ц а 6.3 − Результаты расчетов

Пикетаж

Расстояние

х, м

Расчетная формула

Величина

нормали n,м

ПК

+

430

20

12,14

х2/ (2Rпр)

0,092

430

60

52,14

х2/ (2Rпр) – (х – DТ)2/ (2Rс)

1,622



80

72,14

2,560



431

00

92,14

3,383



20

112,14

4,090



40

132,14

4,682



60

152,14

5,159



80

172,14

5,520



432

00

192,14

5,766



20

212,14

5,896



40

232,14

5,911



60

252,14

5,811



80

272,14

5,595



433

00

292,14

5,264



20

312,14

4,818



40

332,14

4,256



60

352,14

3,578



80

372,14

2,786



434

00

392,14

1,878



20

412,14

х2/ (2Rпр) – К2с /(2Rс) - (х – DТ - Кс) aрад

1,004



40

432,14

0,603
