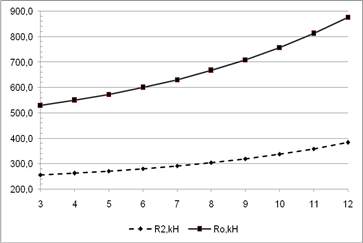

По данным таблицы 3.2 строим графики сопротивлений R0 и R2 в прямоугольной системе координат, затем используют их для определения максимальной скорости буксировки и силы тяги на гаке (Рисунок 3.1).
Рисунок 3.1 - Определение тяги на гаке и скорости буксировщика
Цветы оптом в Любытино среди цветов.
Максимальный упор гребного винта буксировщика равен 829,6 кН. Требуется определитьVбmax и силу тяги на гаке Тг.
По оси ординат откладываем отрезок "0a", равный 829,6 кН. Через точку "a" проводим линию, параллельную оси абсцисс, до пересечения с кривой суммарного сопротивления в точке "b". Из точки "b" опускаем перпендикуляр на ось абсцисс и получаем при их пересечении точку "c". Отрезок "0c" представляет собой максимальную скорость буксировки Vбmax, которая равна 11,3 уз.
Для определения тяги на гаке отыскиваем точку пересечения перпендикуляра "bc" с кривой сопротивления буксируемого судна. Обозначив эту точку буквой "d", проведем через нее линию, параллельную оси абсцисс, до-пересечения ее с осью ординат в точке "e". Отрезок "0e" определяет тягу на гаке Тг, которая равна 380 кН. Это и есть усилие, на которое следует подбирать буксирный трос.
