Для перевозки груза в контейнерах сначала сформируем из отдельных упаковок транспортные пакеты, а затем разметим их в двадцатифутовых и сорокафутовых контейнерах.
На основании полученных данных сформируем транспортный пакет из отдельных упаковок груза с использованием поддона. размеры поддона выбираем в соответствии с гост 9078-84 «поддоны плоские. общие технические условия». на рисунке 2 изображен выбранный поддон с размерами 1200х800х150 мм.
Рис.2. Размеры поддона
Сформированный транспортный пакет представлен на рисунке 3.

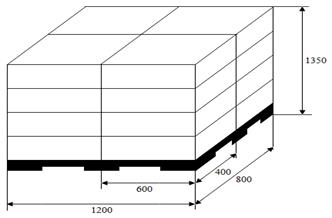

Рис. 3. Сформированный транспортный пакет.
Расчет анкерного участка подвески главного пути
станции
Определение нагрузок на провода главного пути станции.
Режим гололеда с ветром. Нагрузка от силы тяжести цепной подвески:
gП=gТ+(gк+0,1)·nк;
gТ -распределенная линейная нагрузка на НТ;
gк -распределенная линейная нагрузка на КП;
nк-число контактных проводов;
gП =0,834 + (0,873 + 0,1) ·2 = 2,78 даН/м
Нагрузка от веса гололеда на несущем тросе:
gГТ = 2,22 × bр (dТ + bр)×10-3 = 2,22×11×(12,6 + 11)×10−3 = ...
Методы нормирования межоперационных простоев вагонов
На сортировочных станциях на долю межоперационных простоев вагонов (за вычетом времени на производственные операции и накопления) приходится 40-50% (а нередко и более) от общего времени простоя транзитных вагонов с переработкой. В простое местных вагонов на различных станциях на долго межоперационных простоев приходится 70% и более от общего времени.
Существует 3 основных метода нормирования межоперационных простоев.
1. С помощью суточного пл ...
Расчет продолжительности "окна"
Продолжительность "окна" складывается из следующих элементов:
Токна = tр + Твед + tсв.
tр – время на разворот работ,
tр = t1 + t2 + t3 + t4 + t5;
t1 – время на закрытие перегона и пробега первой машины к месту работ, 14 мин.
t2 – время на зарядку машины ЩОМ-4М – 15 мин.
t3 - время между началами работ машины ЩОМ-4М и разболчиванием стыков:
t3 = lщ ∙ Nщ ∙ α5,
Nщ – техническая норма времени работы машины на изме ...
